Aktuelles
Für das Vorhaben zur Einrichtung des gesteuerten Polder Löbnitz wurde ein wasserrechtliches Planfeststellungsverfahren nach § 31 Absatz 2 Wasserhaushaltsgesetz (WHG) in der Fassung der Bekanntmachung vom 19. August 2002 (BGBl. I S. 3245), zuletzt geändert durch Art. 8 des Gesetzes vom 22. Dezember 2008 (BGBl. I S. 2986) durchgeführt. Die Landesdirektion Sachsen erteilte den Planfeststellungsbeschluss mit Datum vom 07.08.2013.
Für den auf sachsen-anhaltischem Territorium liegenden Teilbereich des Loses II von Deich-km 3+918 bis Deich-km 4+640 erfolgte ein Parallelverfahren beim Landesverwaltungsamt Sachsen-Anhalt. Der Planfeststellungsbeschluss liegt mit Datum vom 24. März 2011 für den sachsen-anhaltischen Teil des zukünftigen Polders Löbnitz vor.
Um eine schnellstmögliche bauliche Umsetzung sicher zu stellen, hatte die Landesdirektion Sachsen gemäß §§ 68, 69 Abs. 2 in Verbindung mit § 17 WHG auf Antrag der Landestalsperrenverwaltung des Freistaates Sachsen einen vorzeitigen Beginn für die örtlichen Hochwasserschutzmaßnahmen Schnaditz - Bereich der Profiroll Technologies GmbH und Wellaune erlassen. Seit diesem Zeitpunkt erfolgt die abschnittsweise Ausführungsplanung, Ausschreibung, Vergabe und bauliche Umsetzung der Maßnahmen.
Laufende Maßnahmen - Aktivitäten - Termine
Gemeinsamer Spatenstich am Polderdeich Löbnitz
Am 29.August 2012 vollzogen der sachsen-anhaltische Umweltminister Hermann Onko Aeikens und der damals amtierende sächsische Staatsminister für Umwelt und Landwirtschaft Frank Kupfer den symbolischen gemeinsamen Spatenstich für den Neubau des Polderdeiches im Bereich der Alten Mulde.
![]() |
![]() |
Festveranstaltung am Deichabschnitt Alte Mulde |
|
![]() |
![]() |
Herr Staatsminister Kupfer und Herr Umweltweltminister Aeikens in Aktion |
|
Stand der Umsetzung der Maßnahmen
1.) Schutz der Ortslagen
Wellaune
Der Neubau der Hochwasserschutzanlage Wellaune erfolgte im Zeitraum vom 04.05.2012 bis 04.12.2013.
![]() |
![]() |
fertiggestellte Hochwasserschutzanlage in Wellaune |
|
Tiefensee
Die archäologischen Grabungen wurden im von August 2020 bis September 2020 durchgeführt.
Der Umsetzungszeitraum der Hochwasserschutzanlage erstreckte sich von Januar 2022 bis April 2024.
Der Neubau der Hochwasserschutzanlage Tiefensee mit einer Gesamtlänge von 676 m, bestehet aus einer ca. 347 m langen Hochwasserschutzwand (Spundwand mit Kopfbalken) und einem ca. 329 m langen Deich mit Spundwandinnendichtung.
Die Hochwasserschutzanlage wird von der S12 gequert (Überfahrt).
![]() |
![]() |

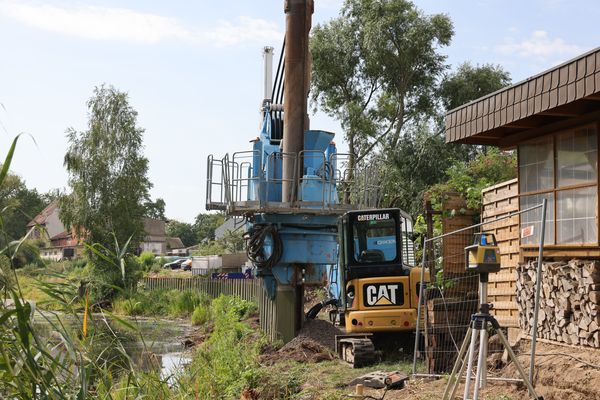

Fotos der Baustelle 2022/2023 |
|
![]() |
![]() |
Drohnenbilder der fertigen HWSA 2024 |
|
Schnaditz
Bestandsdeich
Der Bau erfolgte im Jahr 2014/2015. In diesem Zeitraum wurde eine Sofortsicherung mit Spundwänden umgesetzt. Die DIN-gerechte Instandsetzung ist bereichsweise noch auszuführen.
Bauabschnitt 1
Die archäologischen Grabungen wurden im November 2015 abgeschlossen. Die Realisierung der ersten 1.000 Meter Deich von Deich-Km 2+960 bis 4+076 begann am 01.12.2016. Das Bauende ist der 31.12.2017.
Bauabschnitt 2
Die Realisierung erfolgte im Jahr 2025.
Bauabschnitt 3
Die Fertigstellung erfolgte zwischen Januar 2019 und Oktober 2020.
Bauabschnitt 4
Der Baustart im Abschnitt 4 erfolgte im Juli 2020.
Die Fertigsstellung des Abschnitts erfolgte Oktober 2021.
Bauabschnitt 5
Die Realisierung erfolgte im Jahr 2025.
Bauabschnitt 6
Die Fertigstellung erfolgte im Oktober 2018.
Bauabschnitte Ringdeich Schnaditz |
|
![]() |
![]() |
Deichbau (2020), Ringdeich Schnaditz 3.BA |
|
![]() |
|
Archäologische Grabungsflächen in Schnaditz (09/2015), Ringdeich Schnaditz 6.BA |
|
Deichbau, Einbau Stütz- und Filtermaterial |
|
Siel Lieske während des Baus |
|
Löbnitz
Die Funktionsfähigkeit des Hochwasserschutzdeiches Löbnitz inklusive des Siels Gelbes Wasser wurde im Dezember 2016 hergestellt.
![]() |
![]() |
Deich Löbnitz: Bauarbeiten im Oktober/November 2015 |
|
![]() |
![]() |
Siel Gelbes Wasser: 3D-Darstellung des Stahlbauwerkes (links), Bauarbeiten am Siel im Oktober 2015 (rechts) |
|
Vegetation am Deich |
|
befahrbare Deichkrone (links), Siel Gelbes Wasser (rechts) |
|
2.) Polderdeich
Der in Sachsen-Anhalt liegende Abschnitt des Polderdeiches wurde bereits 2011 ertüchtigt.
Die in Sachsen liegenden Abschnitte des Polderdeiches Löbnitz-Bad Düben und Bad Düben-Hohenprießnitz wurden im Zuge der Sofortsicherungsmaßnahmen nach dem Junihochwaser 2013 durch das Einbringen einer Spundwand ertüchtigt. Die Planung der Maßnahmen erfolgte unter Berücksichtigung der vorgesehenen Höhe der Polderdeiche. Die Erdarbeiten im Kronenbereich und der Bau der Rampe und Überfahrten erfolgte von 11/2013 bis 10/2014.
Das vorhandene Fährschleusensiel bei Deich-Km 3+975 wurde vollständig zurückgebaut und durch einen Neubau bei Deich-Km 3+872 ersetzt. Die Maßnahmen werden im Juli 2017 abgeschlossen.
Das Siel Roitzschjora bei Deich-Km 3+879 wurde 08/2018 fertiggestellt.
Die DIN-gerechte Instandsetzung der Polderdeiche befindet sich derzeit in Planung.
![]() |
![]() |
Deich am Altarm (links), Ertüchtigung Polderdeich 2013 (rechts) |
|
![]() |
![]() |
mit Spundwand gesicherter Deich (links), Zustand nach Ansaat, Mai 2013 (rechts) |
|
Siel Roitzschjora |
|
3.) Auslaufbauwerk
Der Baustart zur Errichtung des Auslaufbauwerks in Löbnitz erfolgte im April 2020.

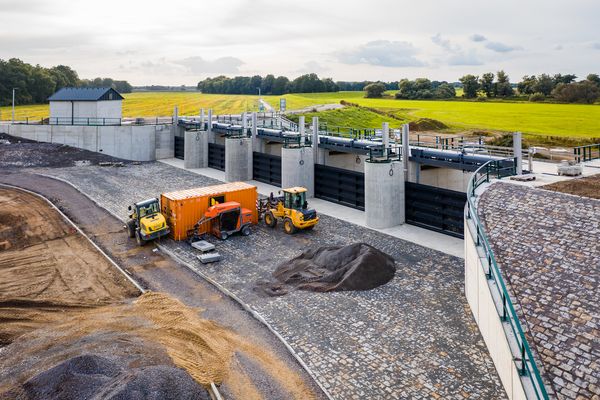

Die Fertigstellung des Bauwerks erfolgte im Dezember 2022.
![]() |
![]() |
Drohnenbefliegung der Baustelle Juli 2020 |
|
![]() |
![]() |
Drohnenbefliegung der Baustelle Juli 2021 |
|
![]() |
![]() |
Drohnenbefliegung der Baustelle September 2021 |
|
4.) Einlaufbauwerk
Der Baustart zur Errichtung des Einlaufbauwerks in Löbnitz erfolgte im September 2023.
![]() |
![]() |
Drohnenbefliegung der Baustelle November 2025 |
|
5.) Absenkung Wirtschaftsweg Wellaune
Zwischen Januar 2022 und Dezember 2022 erfolgte die bauliche Umsetzung der Absenkung eines Wirtschaftsweges auf einer Länge von ca. 730 m.
Die Absenkung des vorhandenen Weges in Dammlage um durchschnittlich 1,5 m nördlich der Ortslage Wellaune sowie die Wiederherstellung von Straßendurchlässen dienen zur Verbesserung des Durchströmungsverhaltens bzw. der Restentwässerung des südlichen Poldergebietes.
Bauvorgezogen bzw. -vorbereitend waren Gehölzfällungen im Bereich der Plantrasse durchzuführen.
![]() |
![]() |

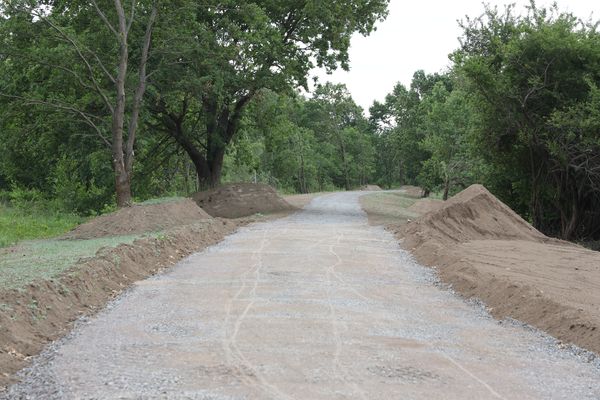

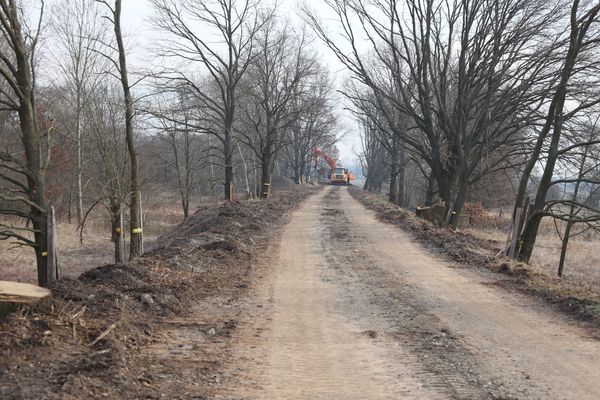

Fotos der Baustelle März/Juli 2022 |
|
